色尼区曲果嘎姆风电项目升压站综合楼封顶

发布日期:2025-06-30 信息来源:土木工程公司 作者:马威 字号:[ ]

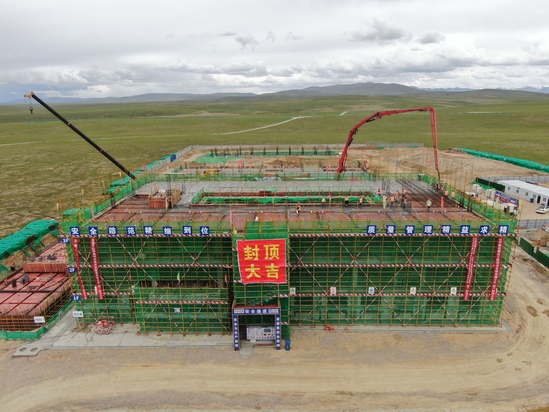

6月28日,色尼区曲果嘎姆风电项目升压站综合楼主体结构顺利封顶,标志着项目建设取得重大阶段性成果。

升压站综合楼作为色尼区曲果嘎姆风电项目关键配套设施,集办公、调度、生活等多功能于一体,内部设有中控室、会议室、设备运维区、员工宿舍等分区。

升压站综合楼从一纸蓝图到雄姿初现,克服超高海拔、低温雨雪天气、冻土开挖等各项考验。4月9日,基础土石方开挖放线;5月11日,基础浇筑完成;5月25日,一层梁、板浇筑完成;6月11日,二层梁、板浇筑完成。项目团队以“开局就是决战,起步就是冲刺”的决心,比预计工期提前2天完成封顶。

综合楼的顺利封顶,标志着综合楼土建工程圆满收官,后续将全面转入装饰装修阶段。下一步,项目部将持续科学部署资源、优化施工方案、严控质量安全、精细管控,确保项目按期高质量完成。
